Apprendre la gestion de projet : passer d’une idée floue à un planning pilotable

Pour apprendre la gestion de projet, commencez par un projet simple : définir le résultat attendu, organiser le travail, puis vérifier régulièrement ce qui avance et ce qui bloque. Les méthodes et les logiciels viennent soutenir cette démarche, pas la remplacer. Aucun prérequis technique n’est nécessaire pour débuter ; l’essentiel est de pratiquer sur une situation concrète, comme l’organisation d’un atelier professionnel.
Donner un résultat précis à votre idée avant de planifier
Un projet est une démarche temporaire, avec un début et une fin, destinée à produire un résultat spécifique. Organiser un premier atelier constitue un projet ; gérer chaque semaine les inscriptions d’un programme permanent relève plutôt d’une activité récurrente. La gestion de projet consiste à organiser les objectifs, les livrables, les ressources, les délais et les coûts pour obtenir le résultat attendu.

Rédiger une fiche de cadrage utile
Avant de dresser une liste de tâches, formulez le besoin. Pour notre atelier, « améliorer le partage de connaissances » exprime une intention, mais ne définit pas encore ce qu’il faut livrer. Précisez le public concerné, le format, les contraintes et les conditions de réussite. Vérifiez aussi la faisabilité : disposez-vous d’un intervenant, d’un budget et d’un créneau compatibles ?
- Objectif : permettre aux participants de mettre en pratique une compétence identifiée.
- Livrables : programme validé, invitations, supports et atelier réalisé.
- Périmètre : ce qui est inclus et ce qui ne l’est pas, par exemple l’absence de captation vidéo.
- Contraintes : date, budget maximal, disponibilité des personnes et accessibilité du lieu.
- Validation : personne qui accepte les livrables et critères utilisés.
Cette fiche peut devenir un cahier des charges si le besoin exige davantage de précision. Elle évite surtout de confondre activité et résultat : envoyer des invitations ne prouve pas que le public attendu participera.
Savoir qui décide et qui réalise
Le commanditaire porte le besoin et valide les arbitrages majeurs. Le chef de projet coordonne le travail, rend les difficultés visibles et prépare les décisions. L’équipe réalise les livrables ; les parties prenantes regroupent toutes les personnes concernées ou susceptibles d’influencer le projet. Demandez explicitement qui valide le programme, qui engage les dépenses et qui remplace un intervenant indisponible.
Cette clarification compte particulièrement dans une structure matricielle, où les collaborateurs dépendent aussi d’un responsable métier. Dans une structure fonctionnelle, l’organisation repose sur les services ; dans une structure par projet, l’équipe est davantage dédiée au projet.
Transformer les livrables en travail réalisable

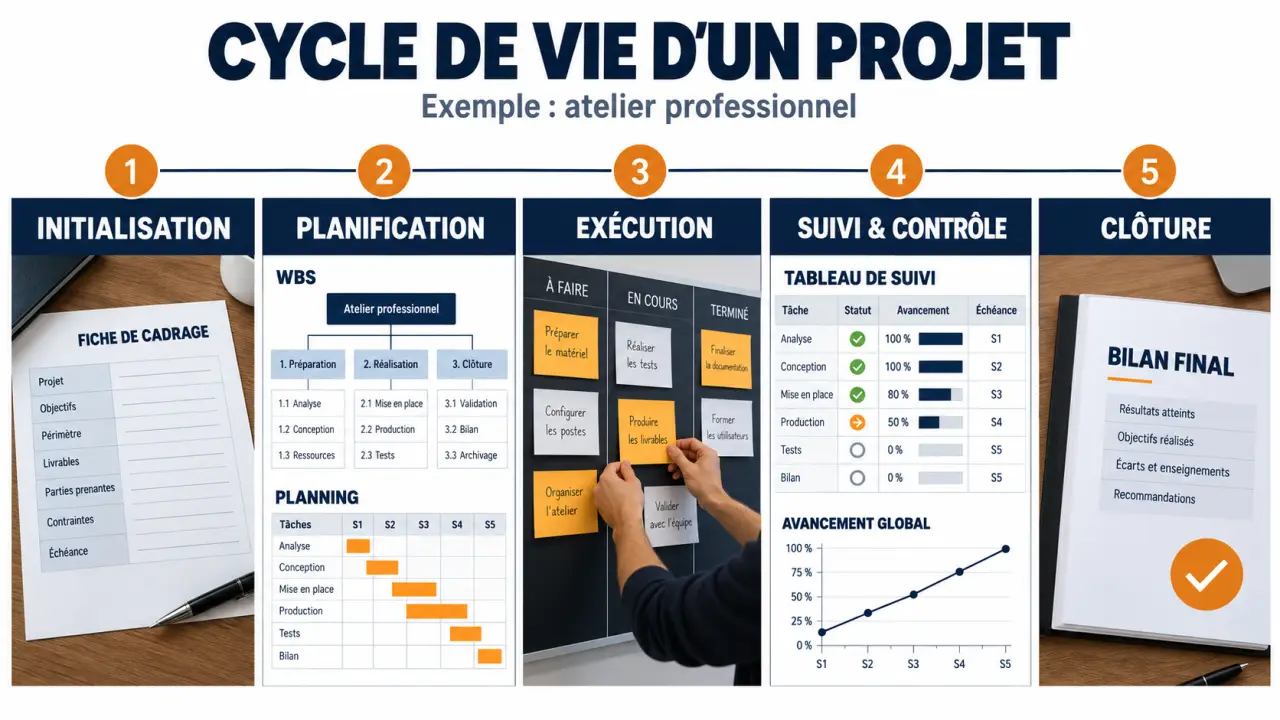

Le cycle de vie est souvent présenté en 5 phases : initialisation, planification, exécution, suivi et contrôle, clôture. Ce découpage ne signifie pas que le suivi attend la fin de l’exécution : il accompagne le travail. Manager GO présente également une lecture en 4 étapes : cadrage, conception, exécution et clôture.
Découper sans perdre le résultat de vue
La WBS, ou Work Breakdown Structure, appelée aussi structure de découpage de projet (SDP), décompose le périmètre en éléments plus faciles à estimer et à attribuer. Pour l’atelier, partez des livrables « programme », « logistique » et « communication », puis identifiez les travaux nécessaires. Chaque tâche doit avoir un responsable et une condition de fin compréhensible.
Un modèle de plan projet ressemble à un moule : il donne une forme, mais ne garantit pas que le contenu convient. Avant de reprendre les rubriques d’un ancien dossier, vérifiez ce qu’elles vous font oublier. Un atelier à distance exige, par exemple, un test des accès et une solution de secours plutôt qu’une réservation de salle. Adaptez le modèle aux risques du projet, et non le projet au modèle.
Relier délais, ressources et budget
Estimez les efforts avec les personnes qui réaliseront les tâches, puis vérifiez leur disponibilité réelle. Une tâche courte peut attendre longtemps si son responsable est mobilisé ailleurs. Distinguez donc la charge de travail de la durée calendaire.
Un diagramme de Gantt représente les tâches dans le temps et leurs dépendances. Vous ne pouvez pas envoyer une invitation définitive avant de confirmer la date. Le chemin critique correspond à l’enchaînement qui détermine la durée minimale du projet : un retard non compensé sur ce chemin repousse l’échéance. Côté budget, additionnez les dépenses prévues et actualisez ce qui reste à engager.
Choisir une méthode selon les incertitudes du projet
Le bon choix dépend surtout de la stabilité du besoin, des possibilités de livraison progressive et des exigences de validation. Une approche classique n’interdit pas les ajustements ; une approche agile ne dispense ni de cadrage ni de budget.
Référentiel ISO pour gérer projets, programmes et portefeuilles : Accédez au catalogue officiel de l’ISO/TC 258 et aux lignes directrices ISO 21500:2021 sur le management des projets, programmes et portefeuilles.
| Approche | Contexte favorable | Point de vigilance |
|---|---|---|
| Cascade | Besoin suffisamment stable, étapes successives clairement identifiées. | Un retour tardif peut entraîner des reprises importantes. |
| Cycle en V | Exigences explicites et vérifications préparées en regard de la conception. | Prévoir les tests et les critères d’acceptation dès le départ. |
| Scrum | Produit complexe pouvant évoluer par incréments et retours fréquents. | Respecter ses responsabilités, événements et engagements collectifs. |
| Kanban | Flux de demandes à rendre visible et à améliorer progressivement. | Limiter le travail en cours, pas seulement afficher des cartes. |
Pour un premier atelier, une planification des échéances et un tableau de tâches peuvent suffire. Scrum serait disproportionné si vous ne développez pas un produit par incréments. En revanche, un tableau inspiré de Kanban aide à repérer les tâches commencées mais bloquées. Choisissez une organisation que l’équipe comprend et peut réellement tenir.
Piloter avec des preuves d’avancement, pas des impressions
Un tableur partagé, un espace documentaire et un tableau « à faire, en cours, terminé » suffisent souvent pour commencer. Un logiciel collaboratif devient utile lorsqu’il facilite les dépendances, les validations ou la coordination. Multiplier les outils sans règle de mise à jour produit surtout des informations contradictoires.
À chaque point d’équipe, examinez les livrables terminés, les prochains engagements et les obstacles. Un pourcentage d’avancement estimé reste ambigu ; « programme validé par le commanditaire » décrit une preuve observable. Consignez les décisions avec leur responsable et leur échéance.
- Délais : comparez les dates prévues et les prévisions actualisées des jalons.
- Coûts : suivez les dépenses engagées et le reste à dépenser.
- Qualité : vérifiez les critères d’acceptation des livrables.
- Risques : notez l’événement possible, son impact, la prévention et la réponse prévue.
Pour l’atelier, l’indisponibilité de l’intervenant est un risque ; son désistement confirmé devient un problème à traiter. Préparer un remplaçant constitue une réponse possible. Si une nouvelle demande apparaît, évaluez son effet sur le délai, le coût et la charge avant de l’accepter. Le chef de projet n’a pas à tout absorber : il doit rendre les arbitrages explicites.
Progresser grâce au bilan et à une formation appliquée
Clôturer ne consiste pas simplement à annoncer que tout est terminé. Faites accepter les livrables, transmettez les documents utiles et attribuez les éventuelles actions restantes. Pour l’atelier, distinguez sa bonne réalisation de son utilité : les participants ont-ils pu appliquer la compétence visée ? Un retour après utilisation peut compléter leur satisfaction immédiate.
Conservez ensuite un bilan court : écarts entre prévision et réalisation, causes principales et changements à tester au prochain projet. « Prévoir une répétition technique avant l’événement » est plus exploitable que « mieux communiquer ».
Pour choisir une formation en gestion de projet, privilégiez un parcours avec exercices, documents à produire et corrections. Un cours débutant doit vous faire pratiquer le cadrage, la planification, le suivi et la clôture, sans se limiter au vocabulaire ou à un logiciel. Testez vos acquis sur un petit projet réel : savoir expliquer vos décisions et ajuster votre plan constitue un meilleur repère que la seule mémorisation des méthodes.
